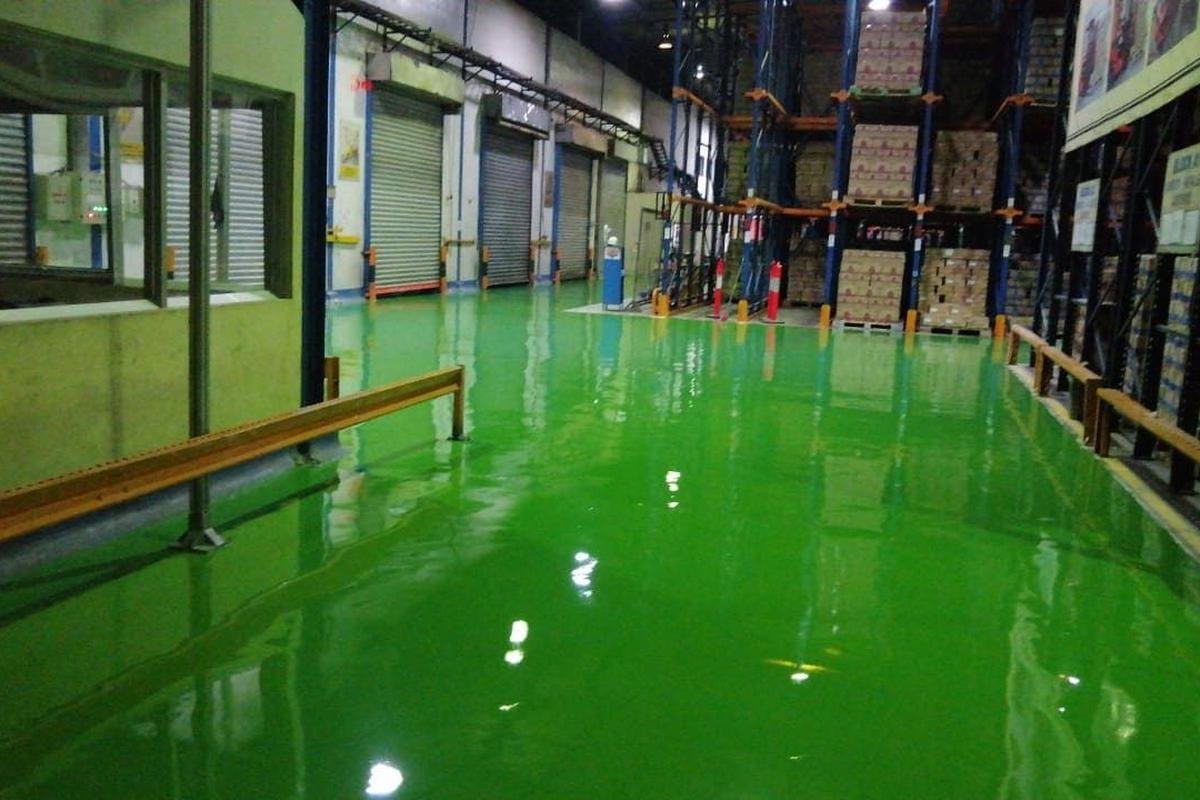

Di pabrik makanan, menghentikan lini produksi untuk mengganti lantai hampir tidak pernah menjadi pilihan. Proyek di PT Mayora Indah pada 2025 menunjukkan bagaimana lantai seluas 2.000 m2 dikerjakan sementara pabrik tetap beroperasi.
Bisakah lantai pabrik dilapisi epoxy tanpa menghentikan produksi? Bisa, bila area dibagi per zona dan jadwalnya disusun bersama tim pabrik. Di Mayora, 2.000 m2 lantai self levelling selesai dalam 21 hari kerja tanpa menghentikan operasional.

Data proyek
- Klien: PT Mayora Indah
- Tahun: 2025
- Luas: 2.000 m2
- Durasi: 21 hari kerja
- Sistem: epoxy self levelling (SL)
Tantangan
Waktu pengerjaan terbatas karena pabrik tetap beroperasi. Lantai tidak bisa ditutup sekaligus, dan setiap area yang ditutup berarti jalur produksi atau logistik harus dialihkan sementara.
Di pabrik makanan, pekerjaan lantai juga tidak boleh menyebarkan debu ke area produksi yang sedang berjalan, sehingga area gerinda perlu dipisahkan dengan pembatas.
Solusi: jadwal per zona
Area dibagi menjadi zona yang dikerjakan bergantian. Setiap zona melewati urutan lengkap, gerinda, primer, lapisan self levelling, lalu curing, sebelum diserahkan kembali ke tim pabrik. Tenaga kerja ditambah di area non-produksi, sehingga zona yang tidak mengganggu lini bisa diselesaikan lebih cepat.
Dengan cara ini, setiap bagian pabrik hanya tertutup selama zonanya dikerjakan, bukan selama seluruh proyek.


Yang bisa diterapkan di pabrik lain
Prinsipnya berlaku di pabrik dan gudang mana pun yang tidak bisa berhenti: bagi area menurut alur kerja, bukan hanya menurut denah, sepakati urutan zona dengan tim operasional, dan masukkan waktu curing ke dalam jadwal sebelum area dipakai kembali.
Foto lengkap proyek ini ada di halaman proyek Mayora.
